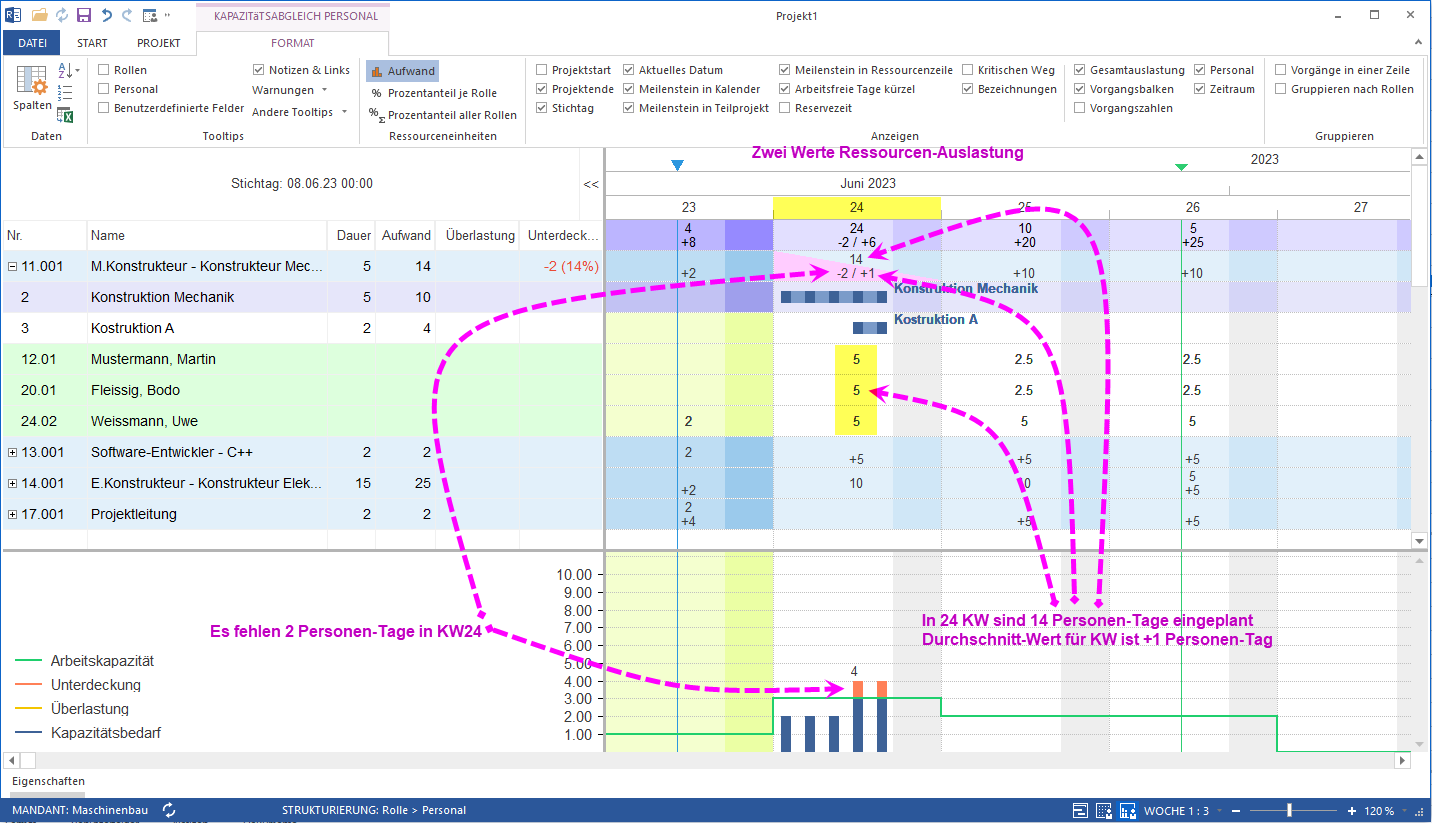

На просмотре Потребность в ресурсах одновременно отображаются два значения - дефицит ресурсов и свободные ресурсы
В Rillsoft Project специальности каждого сотрудника заносятся в пул ресурсов и затем сопоставляются с требованиями проектных задач. На следующем этапе кадровые ресурсы предлагаются для решения задач проекта в соответствии с их профессиональной квалификацией и с учетом их рабочего и нерабочего времени. Обзор этого интерактивного распределения обеспечивается представлением “Потребность в ресурсах”.
В старых версиях Rillsoft Project в области диаграмм в качестве значения потребности в ресурсах отображалась только средняя нехватка ресурсов в единицу времени, например, если в календарной неделе не хватало двух человеко-дней и оставался один человеко-день, то результирующее значение потребности в ресурсах составляло -2 + 1 = -1 человеко-день для всей календарной недели.
Начиная с версии Rillsoft Project 9, на просмотре Потребность в ресурсах могут присутствовать два значения загрузки ресурсов: максимальный дефицит ресурсов и средний охват ресурсов в единицу времени. Таким образом, в приведенном примере за календарную неделю можно увидеть -2/+1 человеко-дней.
